泸州长江二桥东岸钢桁梁完成吊装 预计12月合龙-尊龙凯时官方网址

2022-10-28 17:33:17来源:编辑:魏杰

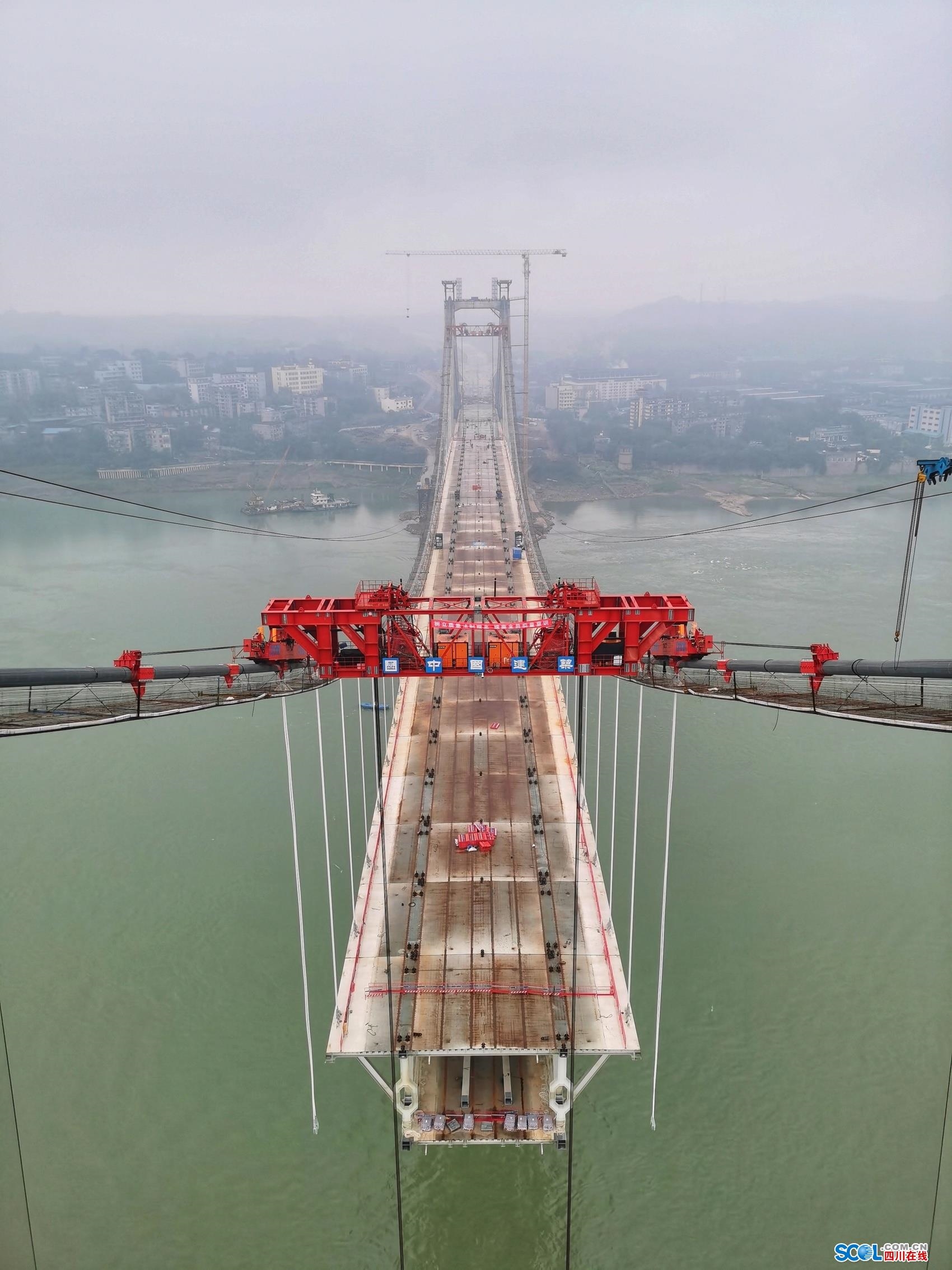

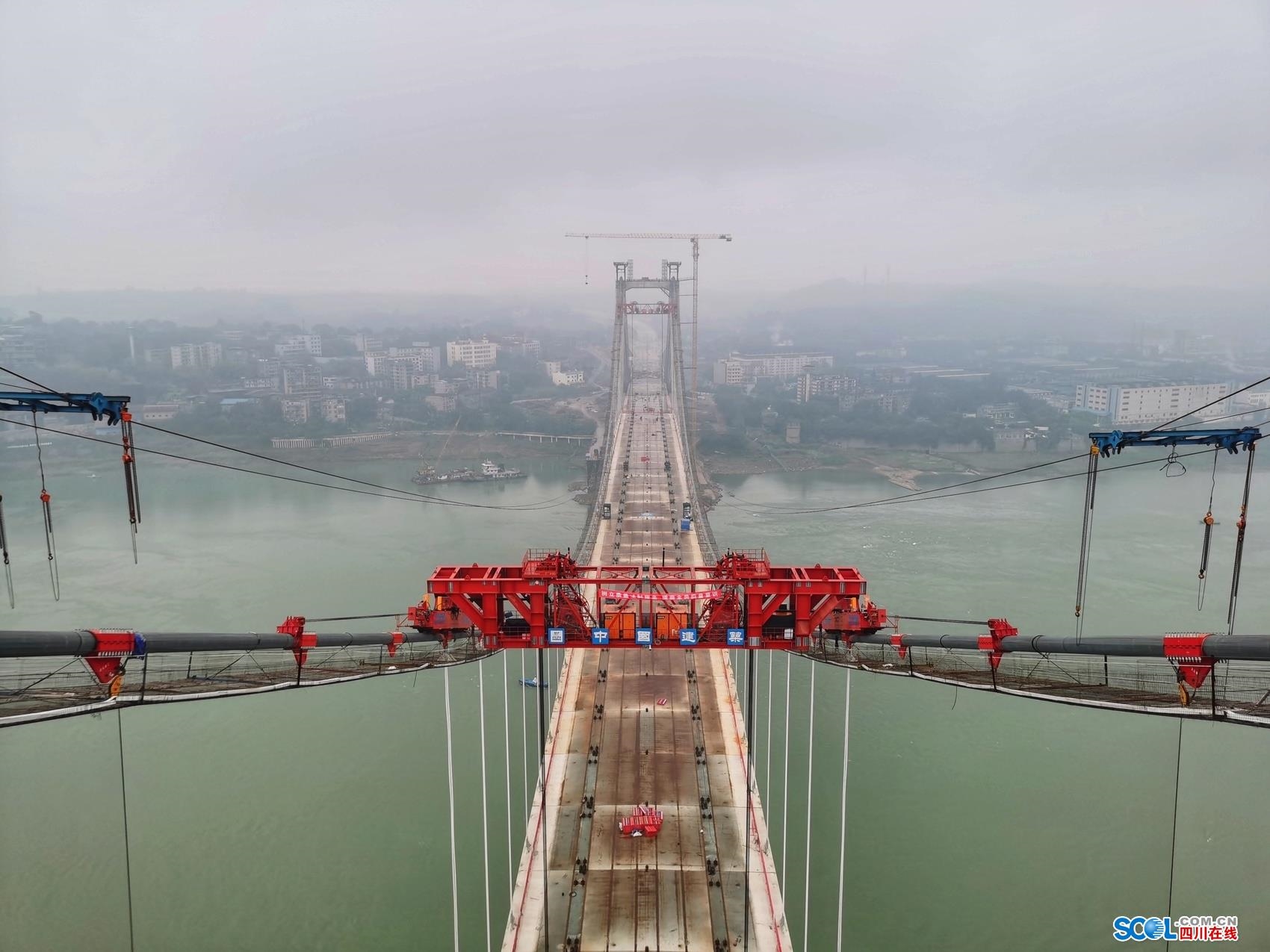

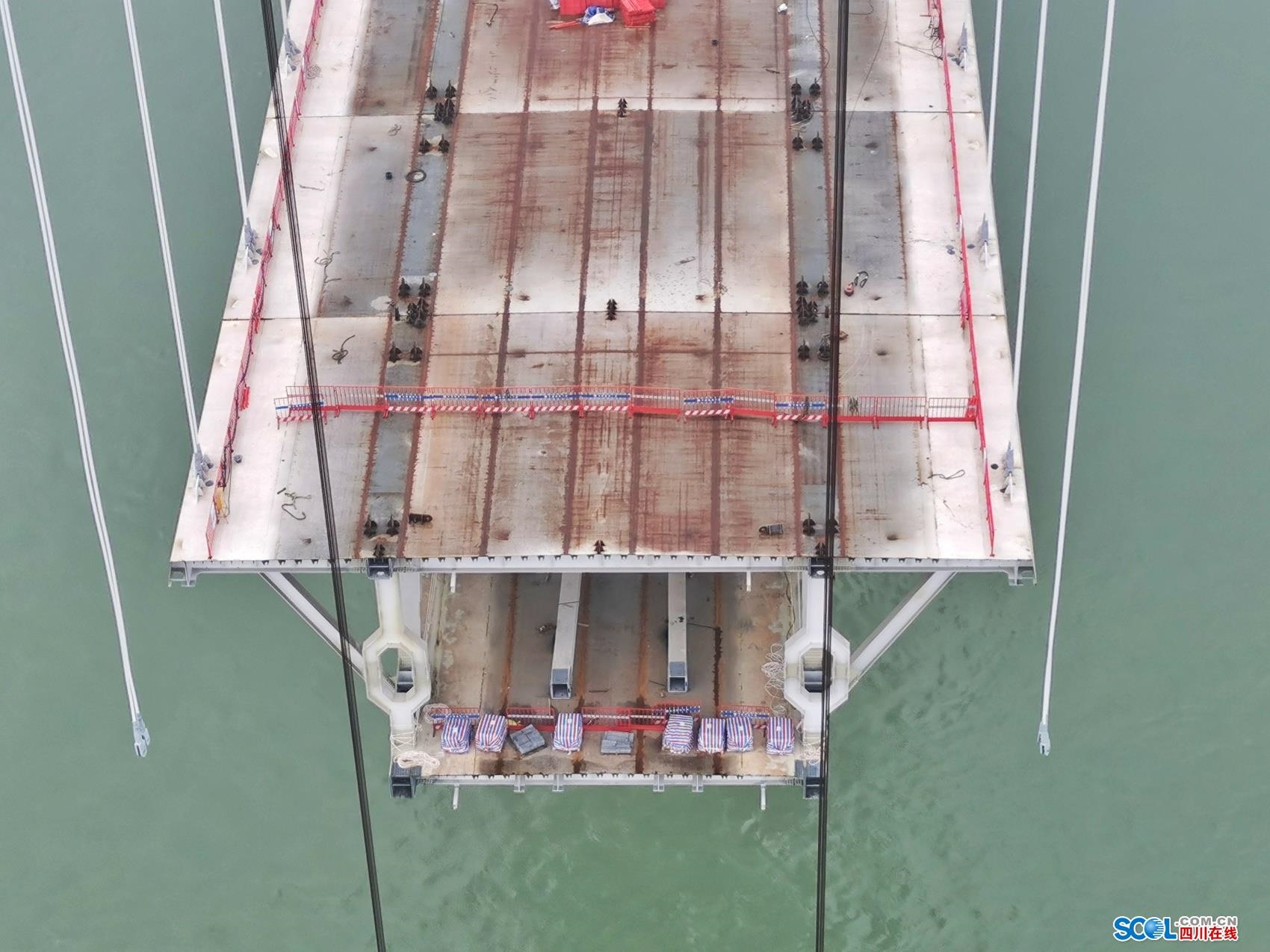

四川在线消息(泸州频道 郭荞璐)10月27日清晨,在历经三个多小时的吊装作业后,泸州长江二桥东岸最后一片钢桁梁成功就位,向12月的主桥钢桁梁合龙工作吹响了冲锋号角。

“东岸最后一片梁吊装完成,意味着我们已经完成了受长江水位影响最大的所有梁段吊装工作。”泸州市建管一中心长江二桥项目现场项目负责人杨彬介绍,今年是泸州长江二桥建设的关键年,直接决定2023年是否能够建成通车,而决定性工作就是主桥的梁吊装,若今年汛期梁吊装工作完不成,意味着总体工期将延长一年。受今年的极端天气和长江水位“汛期返旱”的影响,梁吊装工作无法正常开展,面对长江水位的日渐下降,参建各方拿出与长江水位赛跑的态度,讲担当、重作为,积极研究解决对策,经过现场反复试验论证,通过增加特殊作业船只的方式,保障桥梁施工正常开展。

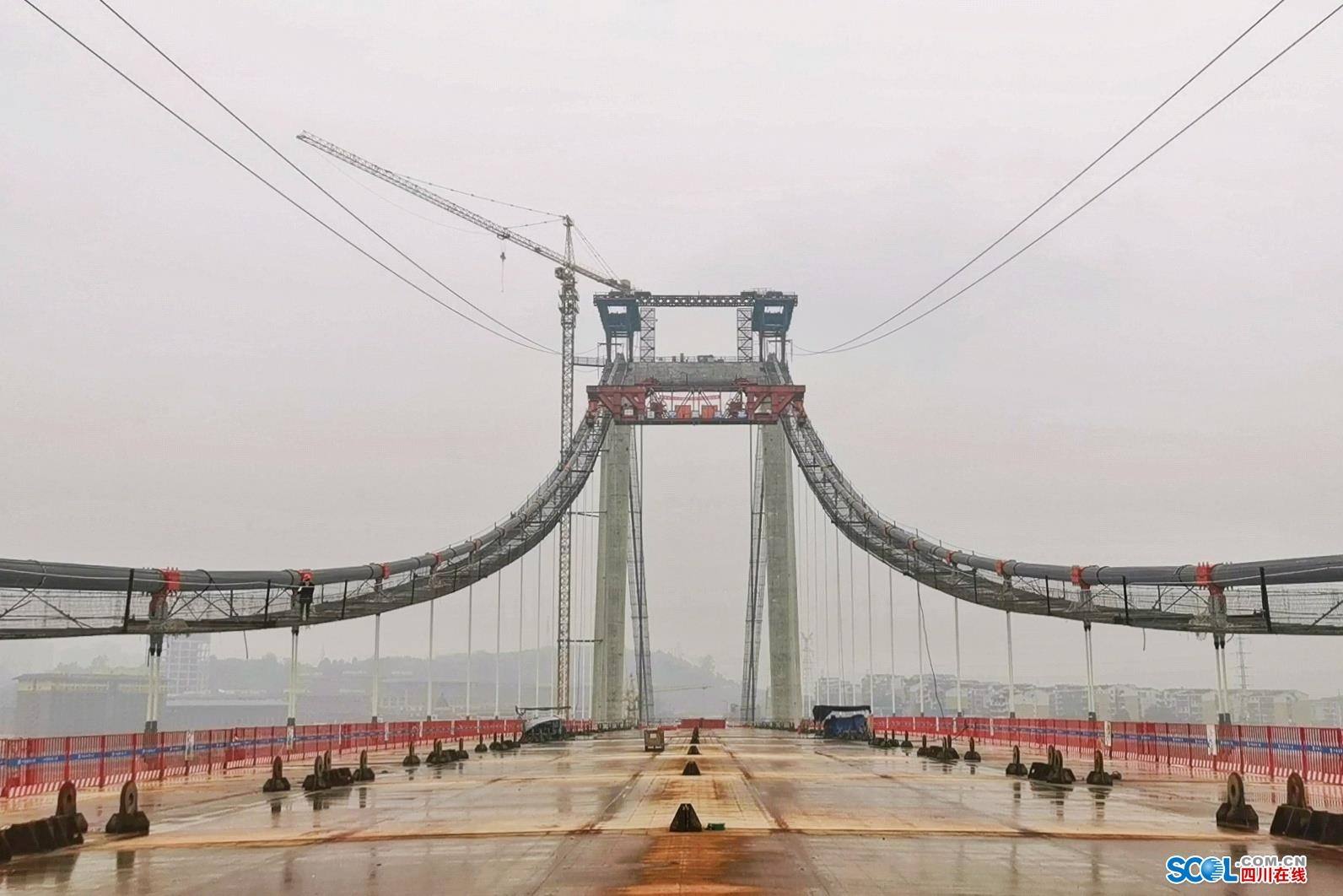

如今,站在泸州长江二桥主塔的施工作业平台向下望去,宏伟壮观的桥体矗立长江之上,双层悬索桥已初具规模。杨彬指着钢桁梁衔接处示意道,泸州长江二桥大桥主跨576米,有上下两层,上层6车道、下层2车道,远期预留轨道建设空间,是泸州首座双层公轨两用悬索桥。

据杨彬介绍,截至目前,泸州长江二桥引桥工程完成了约60%,主桥梁吊装完成了40段,占总梁段的80%,连接线工程完成了90%,项目总体完成约80%。下一步,将主要完成引桥浇筑、连接线结构层施工和主桥剩余11段钢桁梁吊装工作。“力争11月钢桁梁吊装工作所有完成,12月份完成主桥钢桁梁合龙工作,引桥的主体上层结构力争12月份全部完成。”杨彬表示。

泸州市长江二桥(城东)及连接线工程起于国窖长江大桥东桥头茜草立交,终点止于现状空港大道,路线全长约4.55km,包含跨江桥工程及两岸接线工程,于泸州市城东片区,在张坝、罗汉镇处跨越长江,主桥自茜草半岛后跨越长江,在泸州老窖罗汉酿酒基地附近上岸,全长1016m。该项目建成后将成为泸州市东部入城快速通道,有效促进各组团间的快速连接,为城市空间拓展和功能完善提供必要的基础保证,并促进城市区域经济的发展。
